Vlasnici imanja na Krnovu koče gradnju vjetroelektrane

krn 3
Darko Bulatović
  • Autor onogost.me
  • 23.08.2015. u 14:59

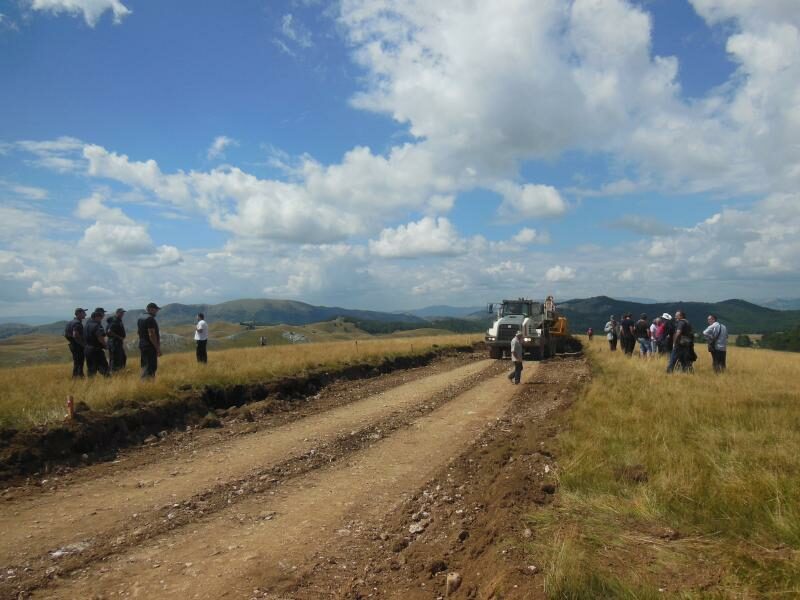

Mještani Krnova preko čije zemlje treba da prodje put do buduće vjetroelektrane danas su blokirali zacrtanu trasu.


Mašine jedva da su probile 800 metara puta, a dvadesetak mještana prijeti da će potpuno zaustaviti radove  ukoliko im se do 1. septembra ne isplati eksproprisano zemljište.
“Čim daju novac mogu nastaviti da rade. Moja presuda je još od aprila. Nemamo mi ništa protiv ovih ljudi ali hoćemo da nam isplate našu zemlju”, poručio je Radosav Raičević, do čije livade je došla teška mehanizacija.
Mještani su se još prije dvije godine pobunili kada je komisija procijenila vrijednost zemljišta na svega 50 centi. Nakon žalbi i novih vještačenja Osnovni sud u Nikšiću kvadrat krnovske zemlje procijenio je na 2 eura čime su mještani bili koliko toliko zadovoljni.
“Smatramo da je cijena od dva eura po kvadratu, na osnovu priloženih stavki i vještačenja, zaista prihvatljiva i predlažemo da se sporazumno dogovorite sa mještanima o visini naknade, a sve u cilju brže realizacije projekta i kasnije saradnje i dobrih komšijskih odnosa investitora sa mještanima sa ovih prostora”, stoji u dopisu koji su mještani katuna Gornja Ćeranića Gora uputili nadležnim ministarstvima i investitoru.
Zahtjeve će proslijediti nadležnim ministarstvima i investitoru i ukoliko odgovor ne dobiju do 1.septembra blokiraće radove na izgradnji puta.

Iz Ministarstva finansija su kazali da je od nešto preko 301 hiljade eura, opredjeljenih za eksproprijaciju zemljišta bivših vlasnika radi izgradnje vjetroelektrane ’Krnovo’“, isplaćeno blizu 72 hiljade vlasnicima koji su pristali na ponuđenu cijenu i potpisali sporazum sa korisnikom eksproprijacije. Ostali će, kazali su iz ministarstva, dobiti novac nakon okončanja sudskih postupaka ili postizanja sporazuma o visini naknade, te nakon dostavljanja zahtjeva za isplatu podnijetih od strane ranijih vlasnika i pravosnažno izvršnih rješenja.
Investitori vjetroelektrane su austrijski IVICOM i francuska Akuo energy, a ugovorom o zakupu zemljišta je definisano da gradnja bude završena u roku od 18 mjeseci od datuma početka radova.
Juče su na Krnovu bili i pripadnici nikšićkog Centra bezbjednosti, ali je protest dvadesetak okupljenih mještana protekao mirno.



,,Pričajmo iskreno, bez uvreda, laži i spinovanja.”​

Ovaj razgovor se vodi prema Onogoštovim pravilima. Molimo, pročitajte pravila prije ulaska u diskusiju.

Ostavi komentar

Vaša email adresa neće biti objavljivana. Neophodna polja su označena sa *

Povezani članci
